AYGM'nin Adapazarı-Serdivan Tramvay Hattı Projesi için ÇED Süreci Başlatıldı

  • 2 Ekim 2025

Altyapı Yatırımları Genel Müdürlüğünün (AYGM), "Adapazarı-Serdivan Tramvay Hattı" projesi için Sakarya Valiliğine sunulan Proje Tanıtım Dosyası incelenerek Çevresel Etki Değerlendirmesi (ÇED) süreci başlatıldı.

Yatırımlar Dergisi'nin aldığı bilgiye göre, Erye Proje A.Ş. tarafından hazırlanan tanıtım dosyasında bedeli 4.750.000.000 TL olan proje Sakarya Adapazarı ve Serdivan ilçelerinde gerçekleştirilecek. Projelerin nihai olarak tamamlanması ve işin yatırım programına alınmasından sonra yapım ihalesi gerçekleştirilecek. 2026 yılında da raylı sistemle ilgili inşaat çalışmalarına başlanması bekleniyor. Uzatma hattının inşaat faaliyetlerinin 4 yılda tamamlanması ve işletmenin 2030 yılında faaliyete geçmesi öngörülüyor.

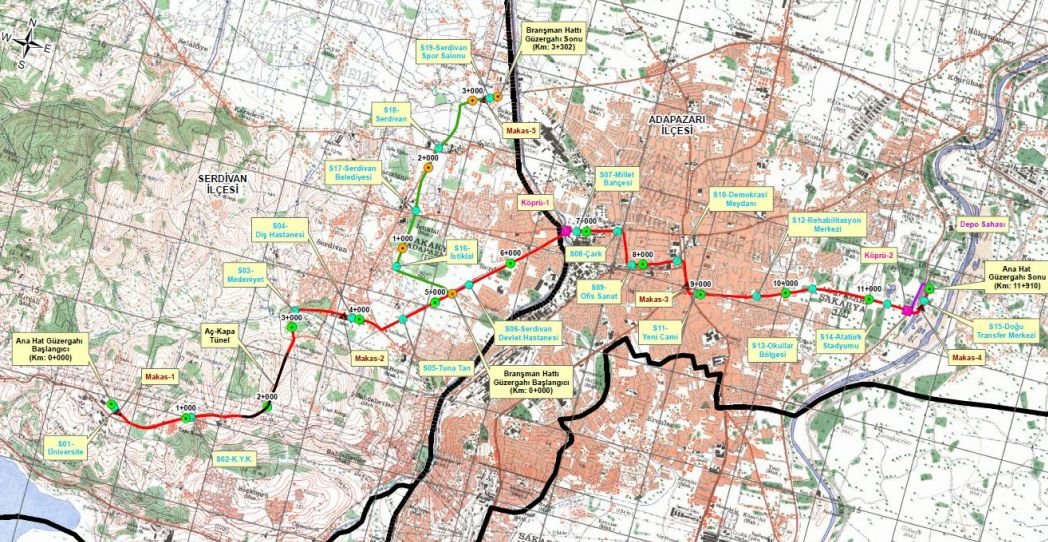

Proje iki işletmeden oluşuyor. 1. işletme yaklaşık 11,9 km uzunluğunda ve 15 adet istasyondan oluşuyor. Ana hat olan güzergah Sakarya Üniversitesi Yerleşkesi'nden başlayarak Üniversite Caddesi, Medeniyet Bulvarı, Diş Hastanesi, Tunatan Kavşağı, Muhsin Yazıcıoğlu Bulvarı, Çark Caddesi, Orta Garaj, Kudüs Caddesi, Demokrasi Meydanı, Atatürk Bulvarı, Yeni Cami, 15 Temmuz Bulvarı ve son olarak Yeni Sakaryaspor Atatürk Stadyumu civarında tesis edilecek olan depo sahası ile son bulacak. Bu hat üzerindeki istasyon noktaları şöyle:

İstasyon-1: Üniversite İstasyonu,

İstasyon-2: KYK İstasyonu,

İstasyon-3: Medeniyet İstasyonu,

İstasyon-4: Diş Hastanesi İstasyonu,

İstasyon-5: Tunatan İstasyonu,

İstasyon-6: Serdivan Devlet Hastanesi İstasyonu,

İstasyon-7: Millet Bahçesi İstasyonu,

İstasyon-8: Çark İstasyonu,

İstasyon-9: Ofis Sanat İstasyonu,

İstasyon-10: Demokrasi Meydanı İstasyonu,

İstasyon-11: Yeni Cami İstasyonu,

İstasyon-12: Rehabilitasyon Merkezi İstasyonu,

İstasyon-13: Okullar Bölgesi İstasyonu,

İstasyon-14: Atatürk Stadyumu İstasyonu,

İstasyon-15: Doğu Transfer Merkezi İstasyonu.

2. işletme ise 3,3 km uzunluğunda ve 4 adet istasyondan oluşuyor. Branşman hattı olan güzergah Muhsin Yazıcıoğlu Bulvarından Serdivan Erkek Öğrenci Yurdu istikametine yöneliyor, oradan Mehmet Akif Ersoy Caddesi üzerinden Serdivan Alışveriş Merkezini geçerek Serdivan Spor Salonu önünde son bulacak. Bu hat üzerindeki istasyon noktaları şöyle:

İstasyon-16: İstiklal İstasyonu,

İstasyon-17: Serdivan Belediyesi İstasyonu,

İstasyon-18: Serdivan İstasyonu,

İstasyon-19: Serdivan Spor Salonu İstasyonu.

Dolayısıyla 2 hat şeklinde işletilecek olan “Adapazarı-Serdivan Tramvay Hattı” projesi toplam 15,2 km uzunluğunda, 19 adet istasyon ve bir adet depo sahasından oluşacak.

Proje kapsamında istasyon ve depo sahasının yanı sıra 5 adet makas yapısı, dere ve yol geçişi için 2 adet köprü ve 1 adet aç-kapa yapısı da düşünülüyor.

Tasarım çalışmaları kapsamında projenin işletme hızı 30 km/s, istasyonlarda bekleme süresi 30 saniye, tüm hattı dolaşım süresi 49 dakika olarak belirlendi.

Kavşak bölgesinde “Adapazarı-Serdivan Tramvay Hattı”nın hemzemin olarak geçilmesi durumunda tramvay ile oluşacak kesişmeler nedeniyle kavşağın trafik açısından çözümlenmesi daha da zorlaşacak. Bu nedenle kavşak bölgesinde ilerleyen dönemde trafik açısından uygun çözümlerin geliştirilebilmesi için tramvay hattının yeraltına alınması uygun bulundu.

Önceki Gelişmeler: Adapazarı-Serdivan Tramvay Hattı (1. Etap) Projesi'nin belediyeden Ulaştırma ve Altyapı Bakanlığına (UAB) devri ile ilgili Cumhurbaşkanı Kararı Resmi Gazete'de yayımlanarak yürürlüğe girmişti. Daha sonra Bakanlık ile belediye arasında protokol imzalanmıştı.

AYGM tarafından 04 Mart 2025 tarihinde pazarlık usulü ile gerçekleştirilen ve yaklaşık maliyeti 56.920.789 TL olan, "Adapazarı-Serdivan Tramvay Hattı Etüt Proje ve Mühendislik Hizmetleri" ihalesini kazanan Tekfen Mühendislik ile 25 Mart 2025 tarihinde 46.000.000 TL üzerinden sözleşme imzalanmıştı.
